Tiến độ công trình xây dựng La Pura tới đâu rồi

Việc theo dõi tiến độ xây dựng La Pura đang nhận được sự quan tâm đặc biệt từ khách hàng và nhà đầu tư. Điều này xuất phát từ ba yếu tố chính: tình hình thi công thực tế, tính minh bạch trong triển khai dự án, và sự phát triển hạ tầng khu vực đang diễn ra. Bài viết này sẽ cập nhật tiến độ La Pura mới nhất.

Tiến độ xây dựng La Pura đến tháng 9/2025

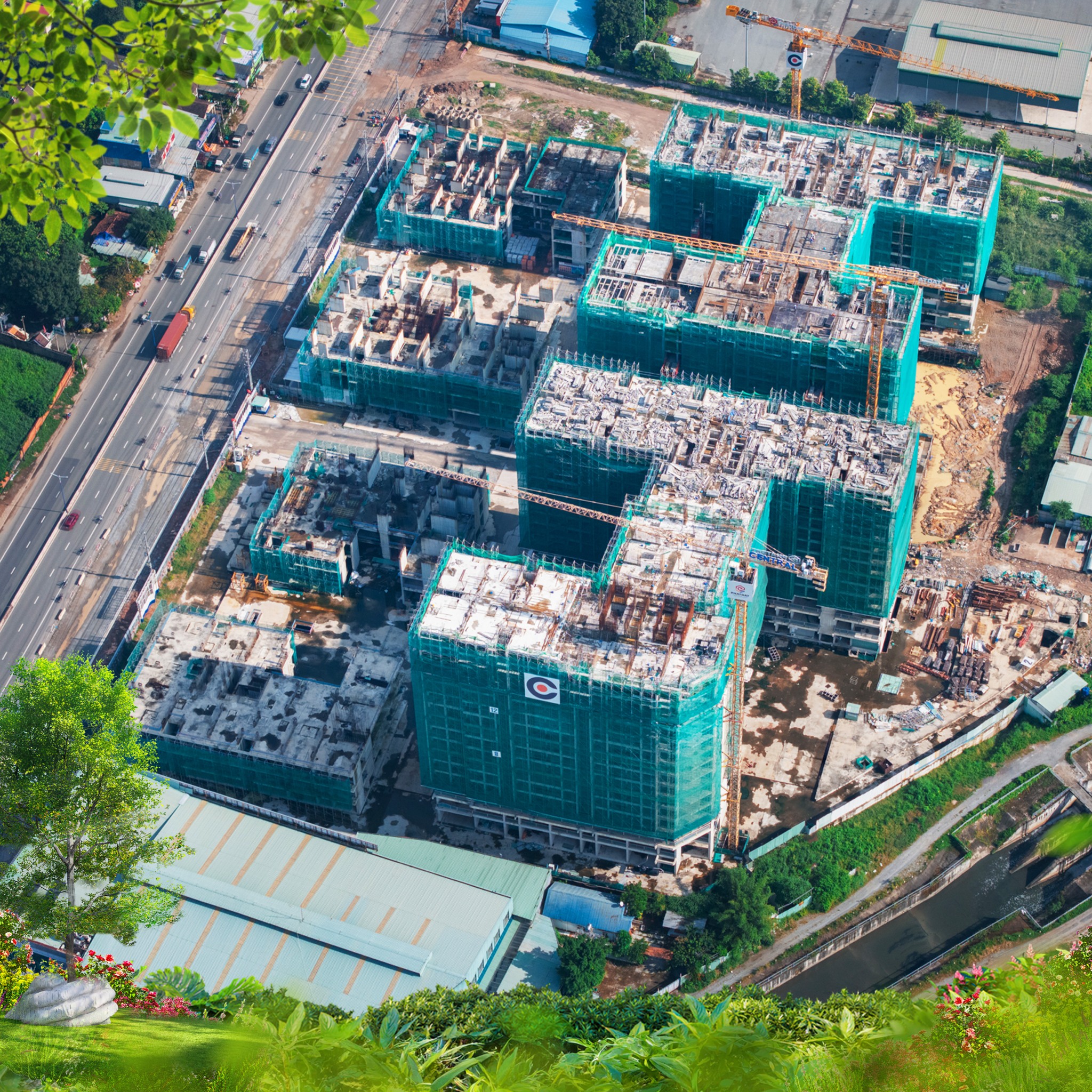

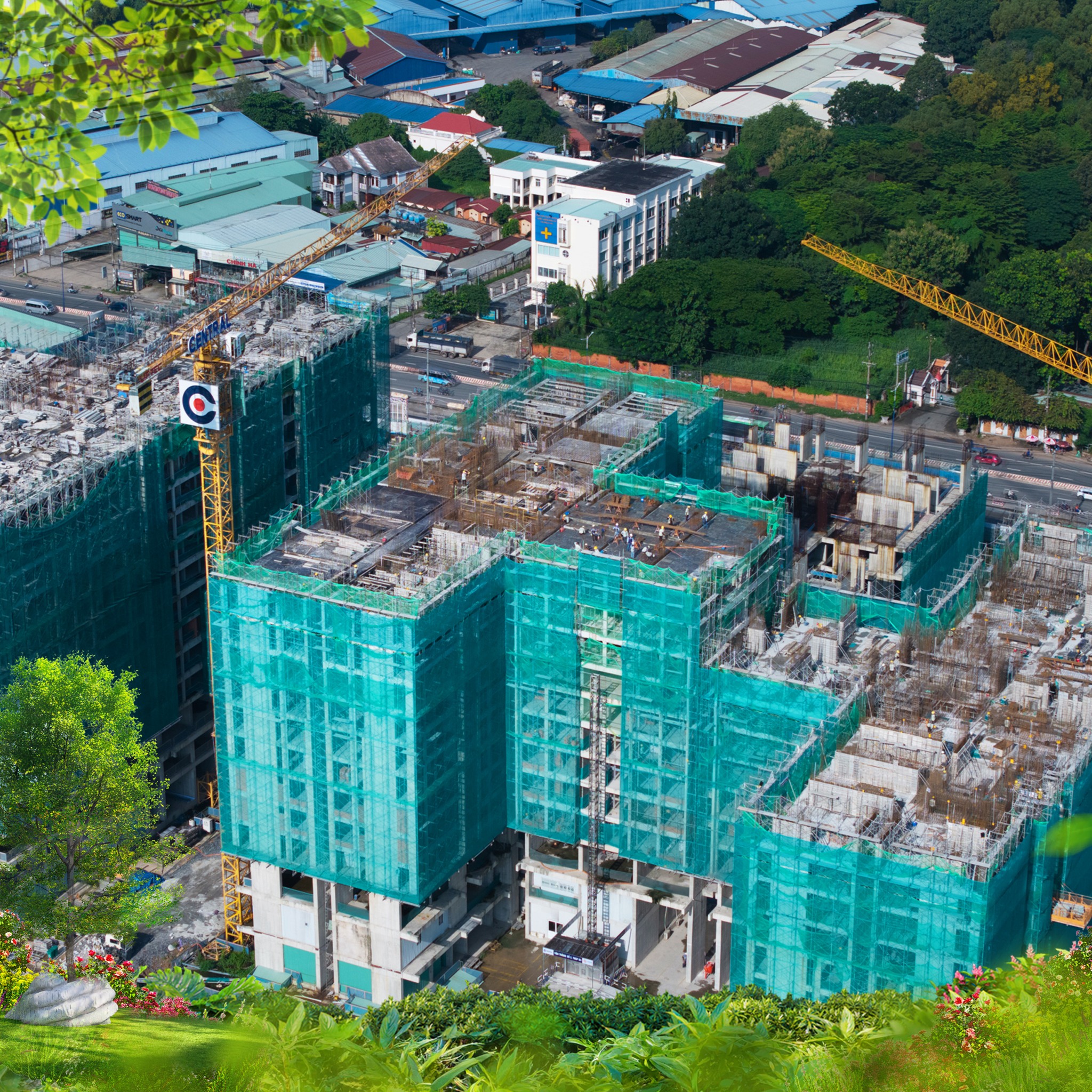

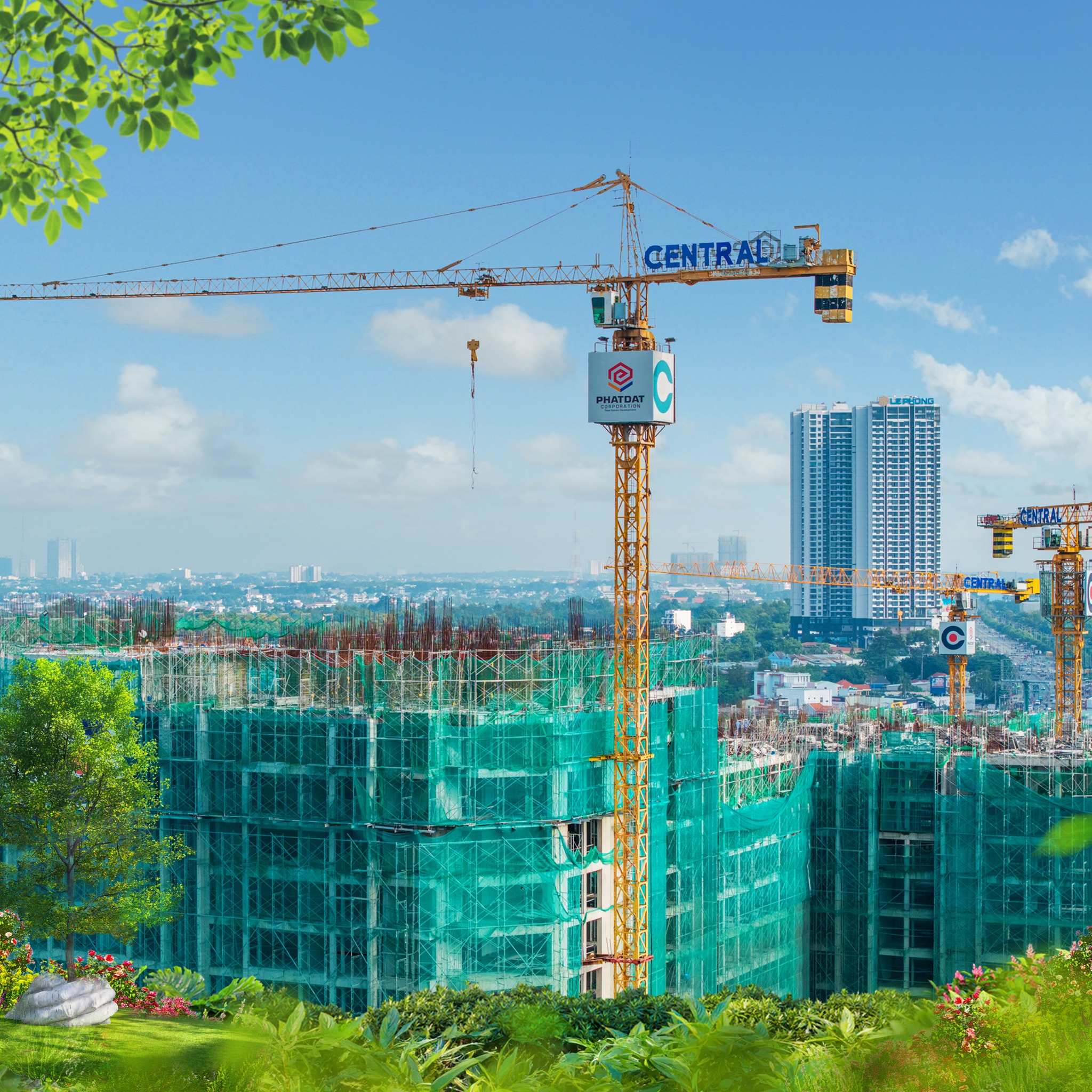

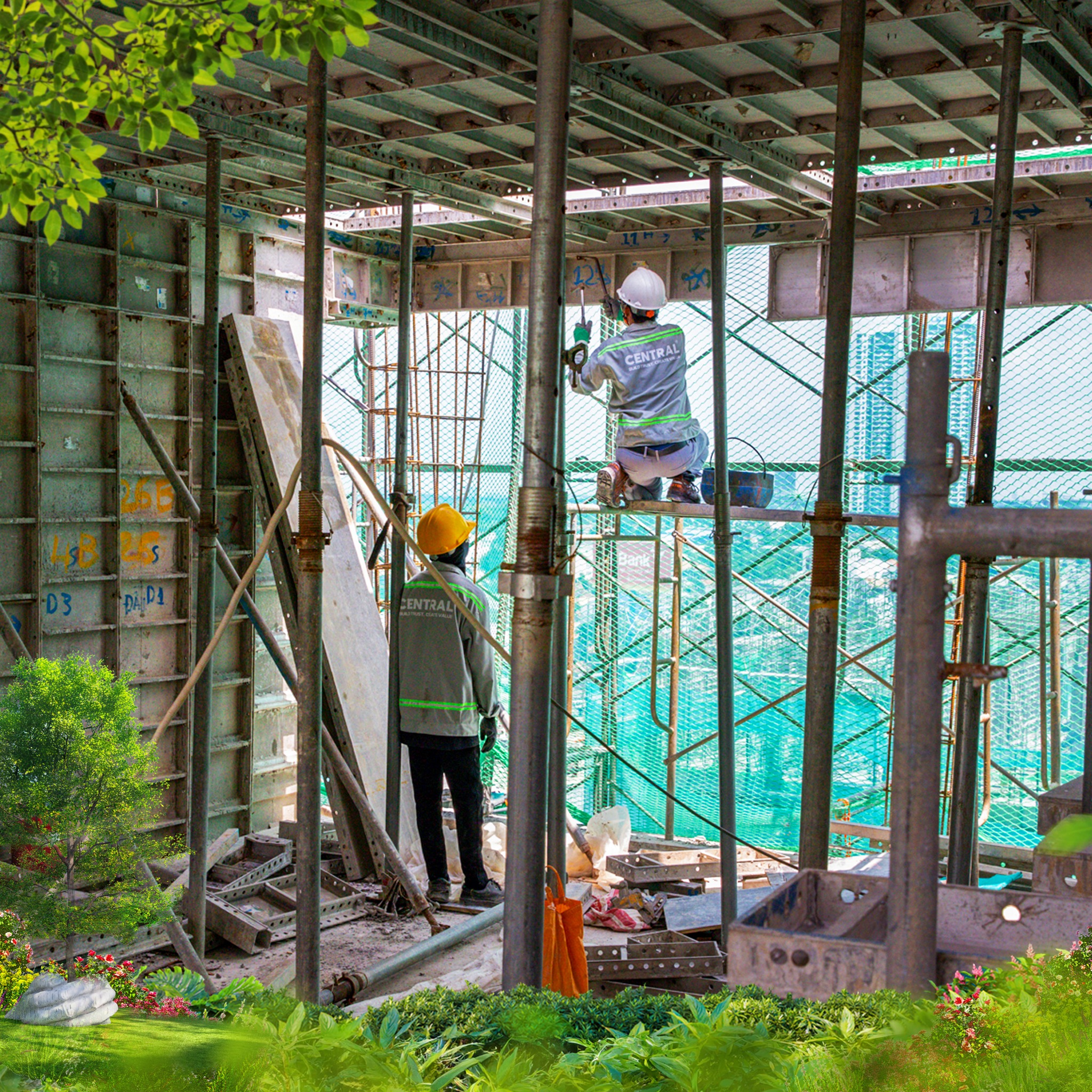

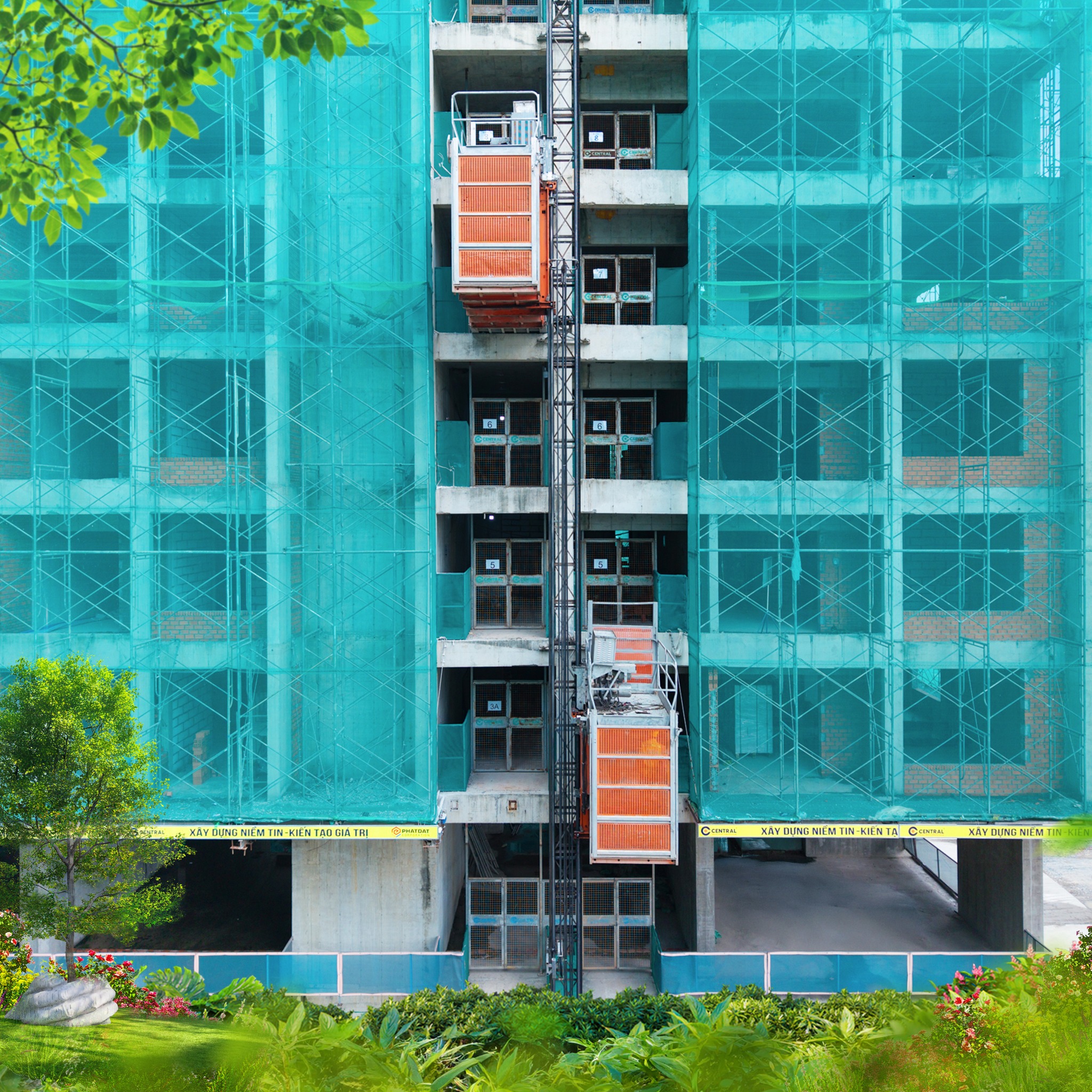

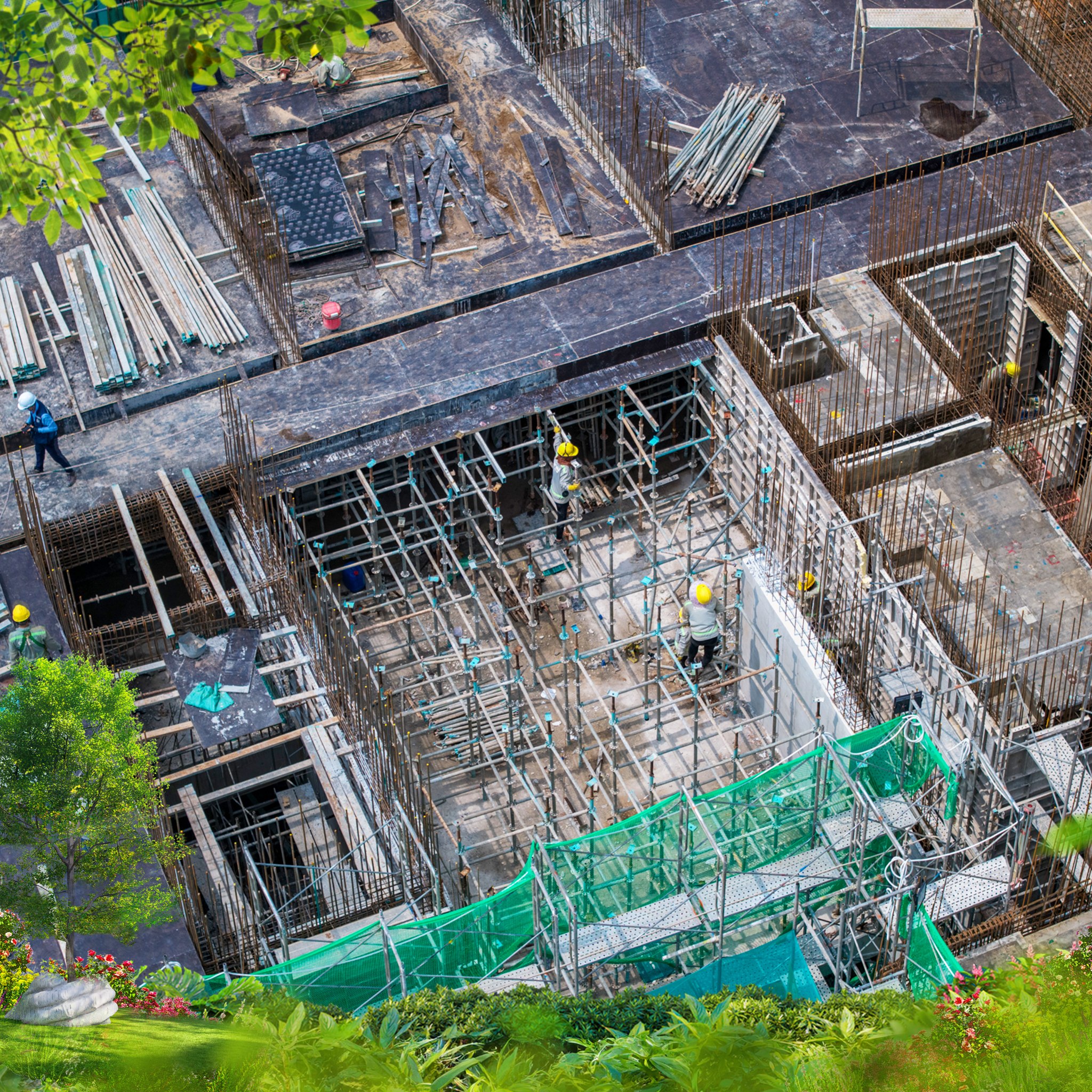

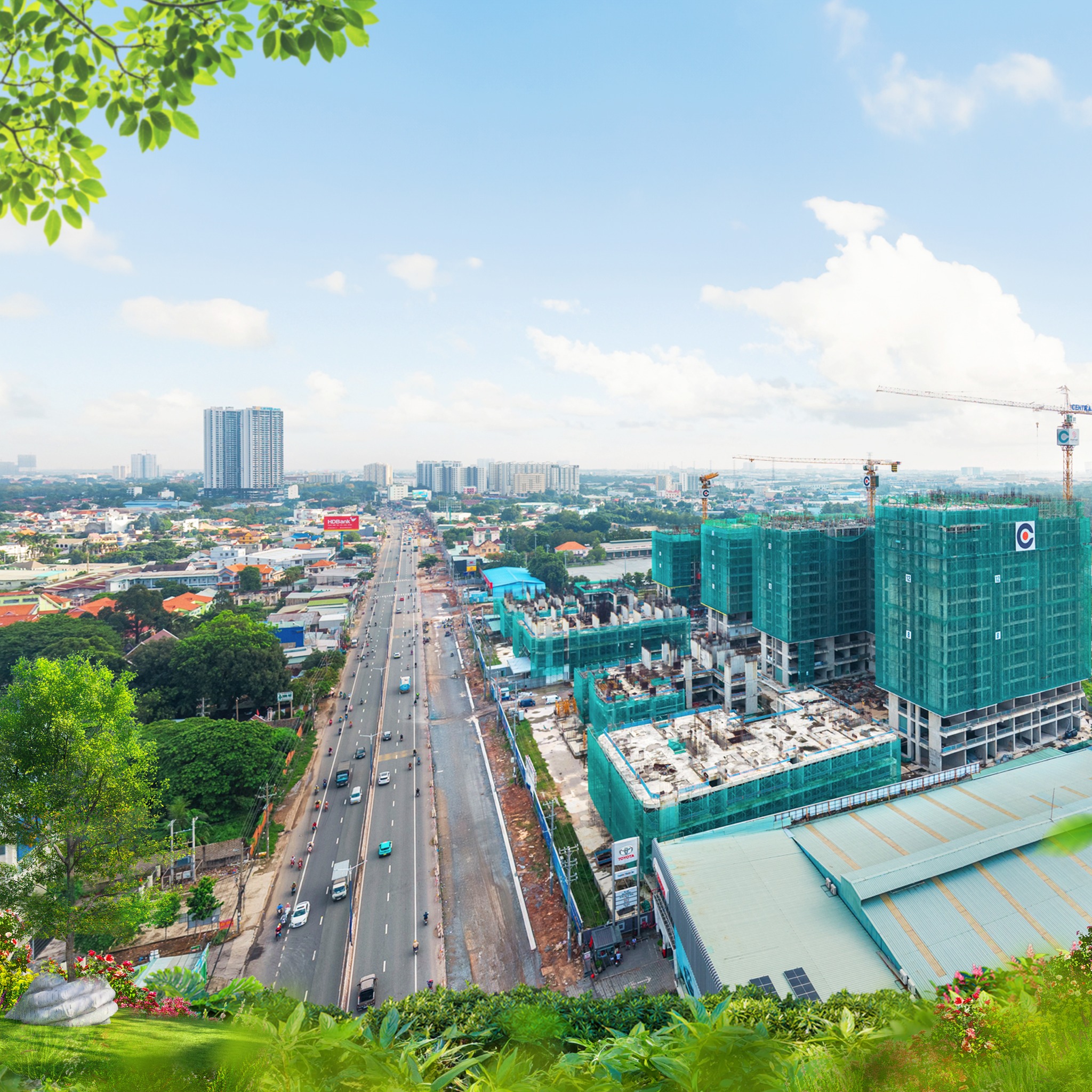

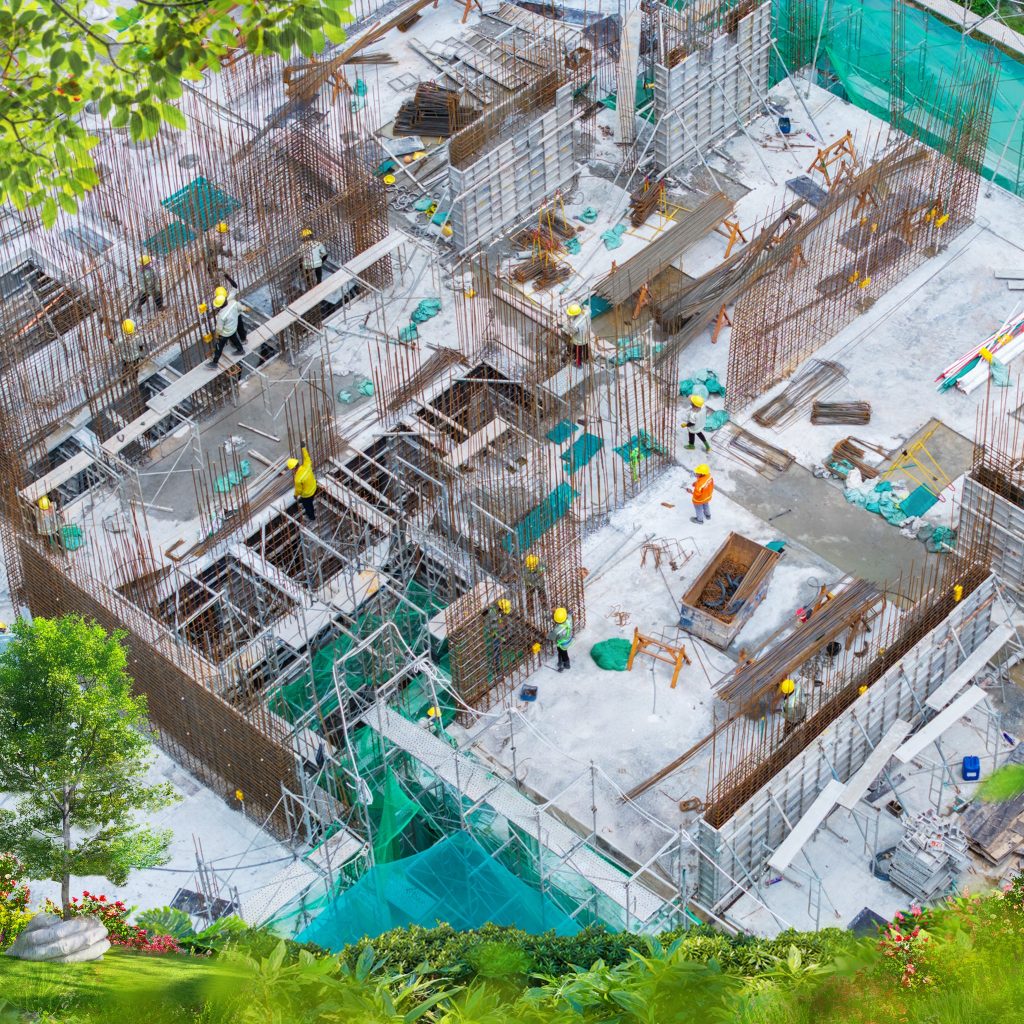

Theo thông tin từ công trường, tiến độ xây dựng La Pura đến tháng 9/2025 đã đạt những bước tiến quan trọng. Zone A đã hoàn thiện toàn bộ phần hầm, tạo nền tảng vững chắc cho việc thi công phần thân các tòa tháp.

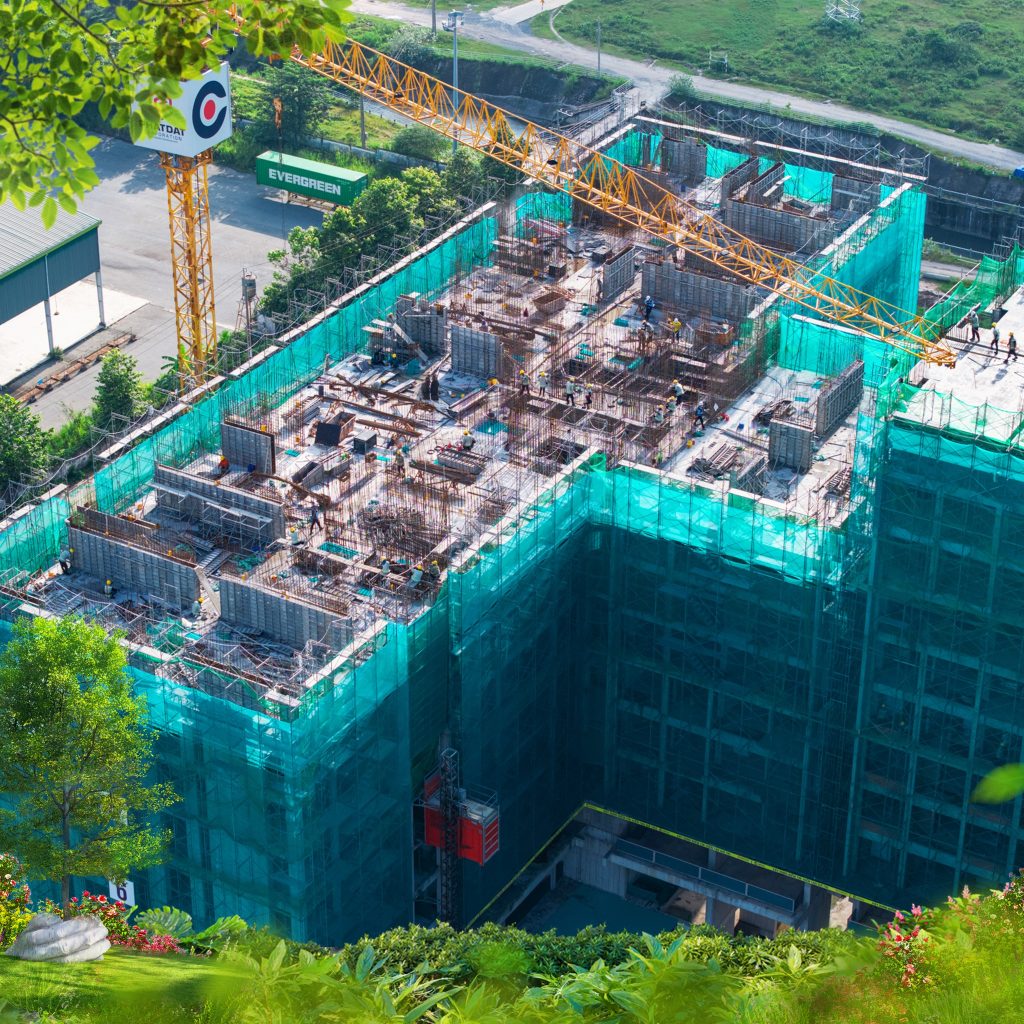

Về tiến độ từng tòa tháp, tháp Zen 1 hiện đã thi công đến tầng 11, trong khi tháp Zen 2 đạt đến tầng 13. Đồng thời, nhiều tầng khác trong dự án đang được xây tường đồng loạt, cho thấy nhịp độ thi công được đẩy nhanh.

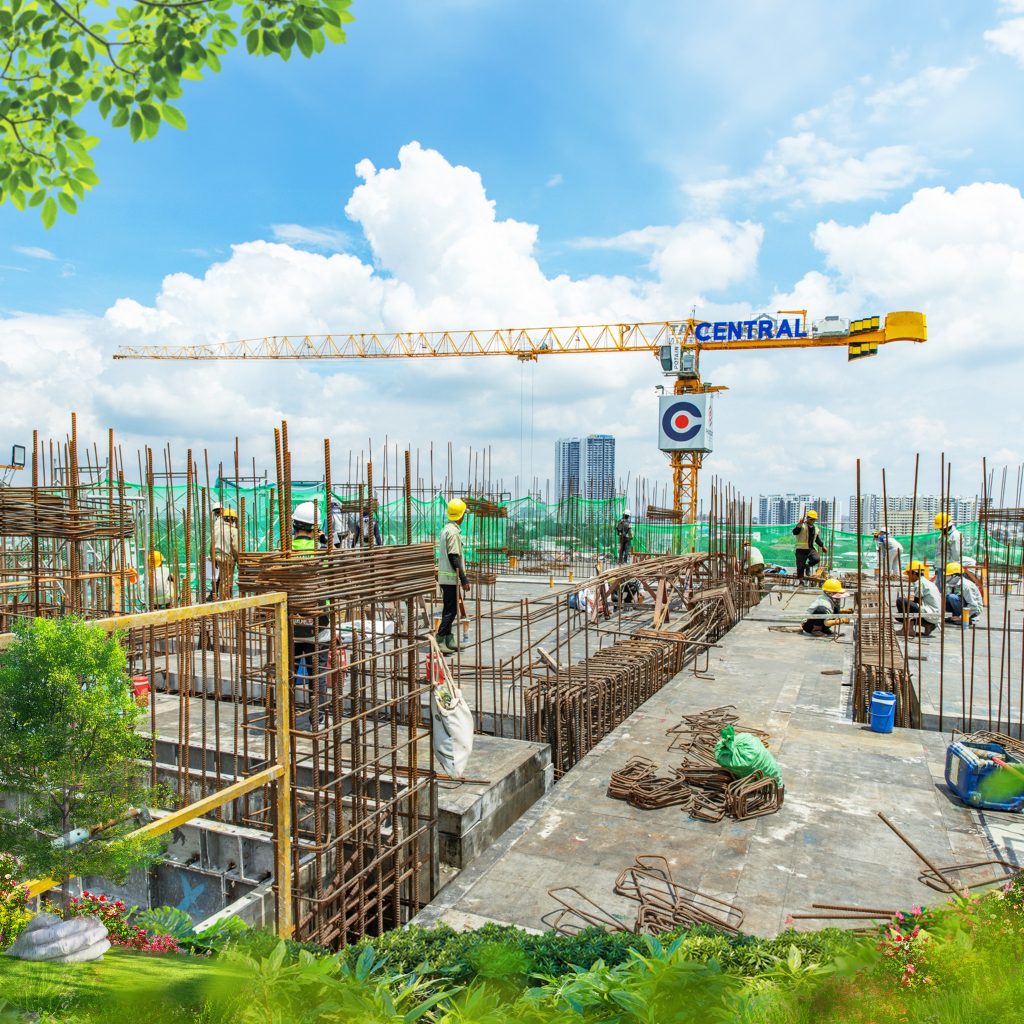

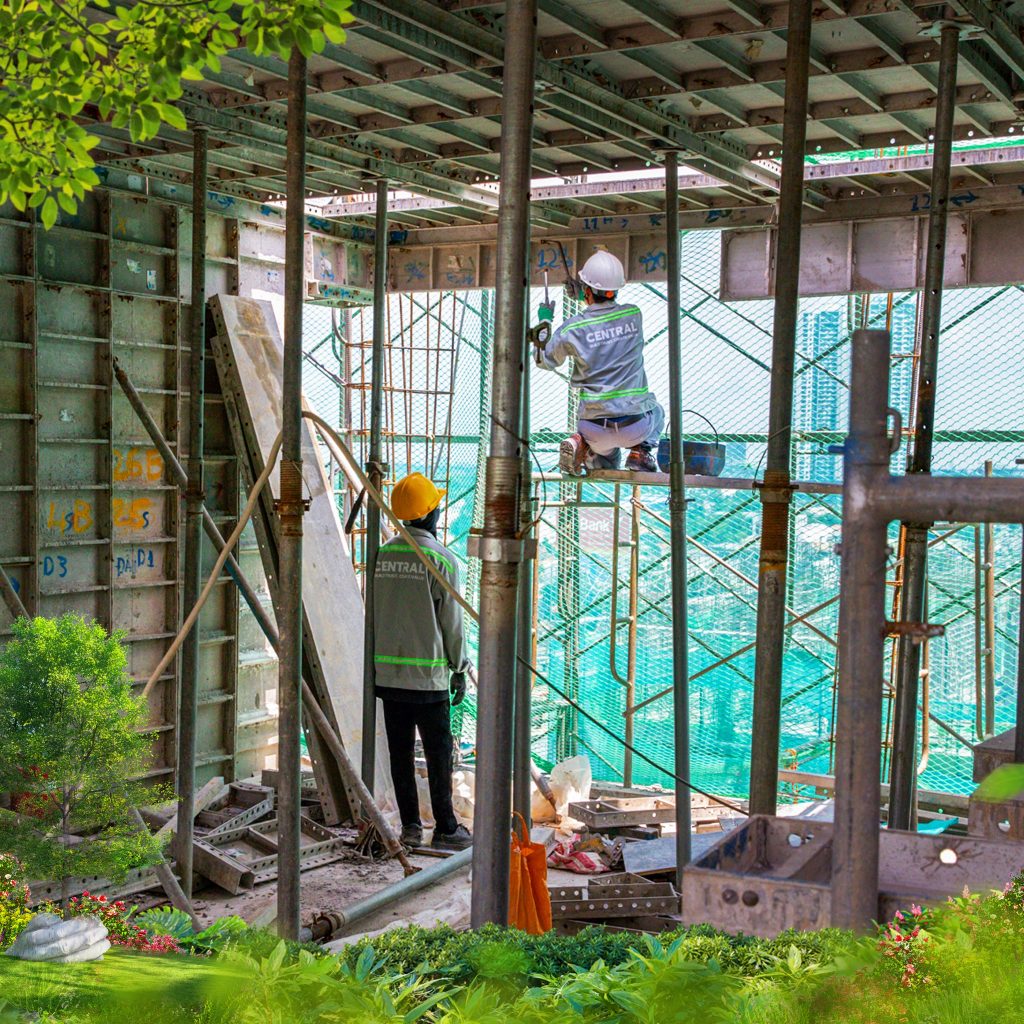

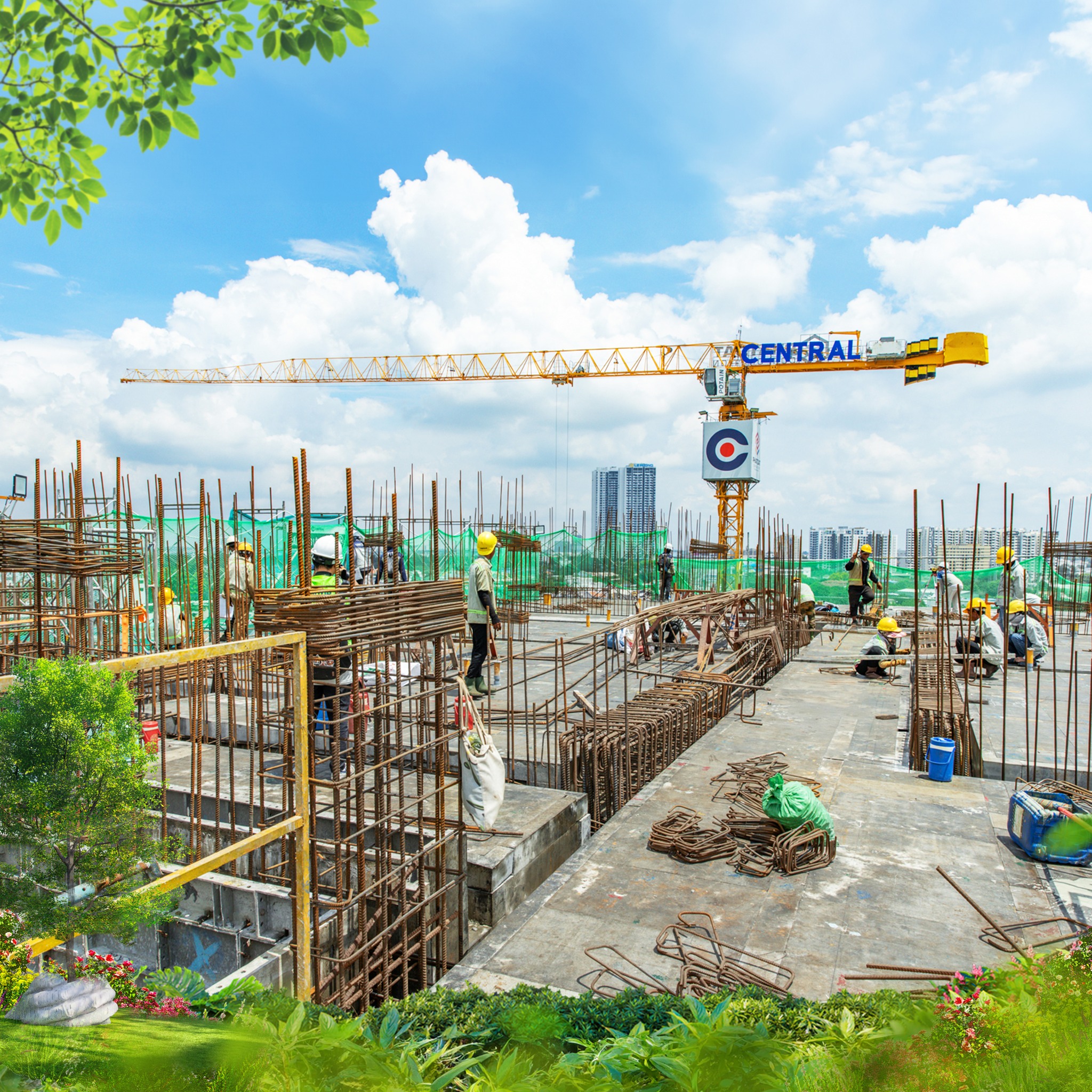

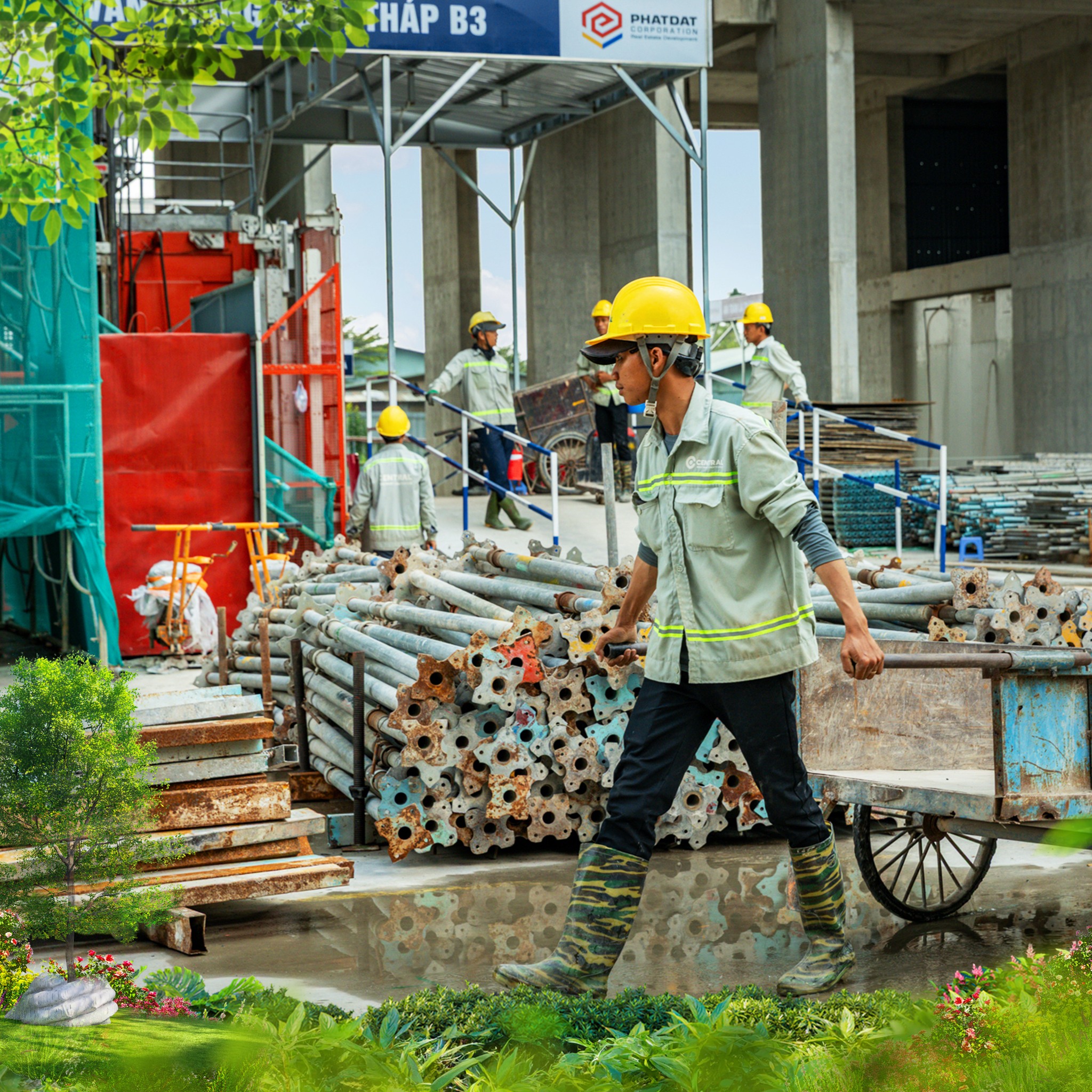

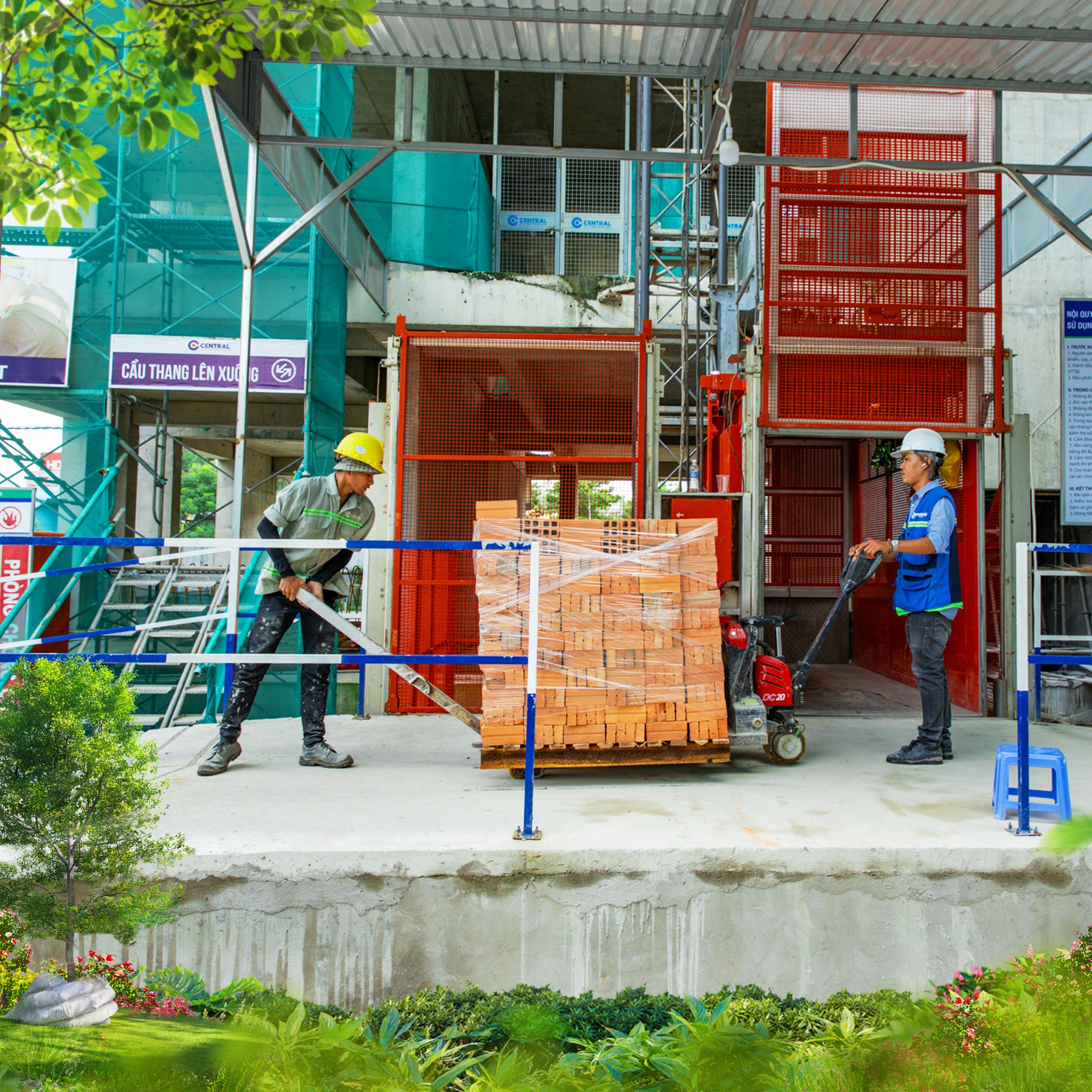

Quy mô nhân lực tại công trường La Pura duy trì ổn định với hơn 400 công nhân làm việc liên tục. Điều này đảm bảo tiến độ xây dựng được thực hiện theo đúng kế hoạch đã cam kết với khách hàng.

Tiến độ phát triển hạ tầng Đại lộ Đông Bắc

Một yếu tố quan trọng ảnh hưởng đến giá trị dự án La Pura là kế hoạch nâng cấp Quốc lộ 13 (nay là Đại lộ Đông Bắc). Theo kế hoạch được công bố, tuyến đường này sẽ được nâng cấp lên 8 làn xe với quy mô mở rộng lên 60m, tăng đáng kể khả năng kết nối và giao thông.

Tiến độ mới nhất: Dự án nâng cấp Quốc lộ 13 đoạn dài 15km qua địa bàn tỉnh Bình Dương đang được tăng tốc thi công tại các khu vực đã bàn giao mặt bằng. Việc tăng tốc này cho thấy cam kết của chính quyền trong việc hoàn thiện hạ tầng giao thông khu vực.

Dự kiến công trình nâng cấp hoàn thành trong giai đoạn 2027-2028. Thời điểm hoàn thành dự án hạ tầng này trùng khớp với kế hoạch bàn giao dự án La Pura, tạo ra sự đồng bộ có lợi cho giá trị bất động sản khu vực.

Việc tăng tốc thi công hiện tại thể hiện tính khả thi cao của dự án hạ tầng, mang lại tín hiệu tích cực cho các nhà đầu tư quan tâm đến khu vực

Nhà Phát Triển Và Đơn Vị Thi Công là ai ?

Dự án La Pura được phát triển bởi liên doanh các đơn vị uy tín:

  • Đơn vị phát triển dự án: Công ty Cổ phần Phát triển Bất động sản Phát Đạt
  • Đơn vị tư vấn, tiếp thị độc quyền: Công ty Cổ phần Đầu tư và Tư vấn Chiến lược Bất động sản Big Four
  • Tổng thầu xây dựng: Công ty Cổ phần Xây dựng Central – đơn vị hàng đầu trong lĩnh vực xây dựng với hơn 20 năm kinh nghiệm, đã tham gia xây dựng nhiều công trình trọng điểm trên cả nước.
  • Đơn vị tư vấn thiết kế: Vertical Studio
  • Đơn vị quản lý vận hành: CBRE

Chủ đầu tư và tổng thầu cam kết:

  • Đảm bảo tiến độ La Pura thi công theo đúng kế hoạch đã công bố
  • Tuân thủ nghiêm ngặt các tiêu chuẩn về chất lượng và an toàn
  • Minh bạch trong quá trình triển khai dự án
  • Đáp ứng đầy đủ các cam kết với khách hàng theo hợp đồng mua bán

Kết luận

Tiến độ xây dựng La Pura Bình Dương đến nay cho thấy dự án đang được triển khai đúng cam kết với khách hàng. Với pháp lý đầy đủ, hạ tầng khu vực đang được nâng cấp và kế hoạch bàn giao từ quý 3/2027, dự án thể hiện tiềm năng tích cực.

Nhà đầu tư quan tâm có thể đăng ký tham quan công trường để cập nhật tiến độ trực tiếp, nhận báo giá chi tiết cho các sản phẩm phù hợp, hoặc theo dõi bản tin tiến độ định kỳ để nắm bắt những thông tin mới nhất về dự án.
